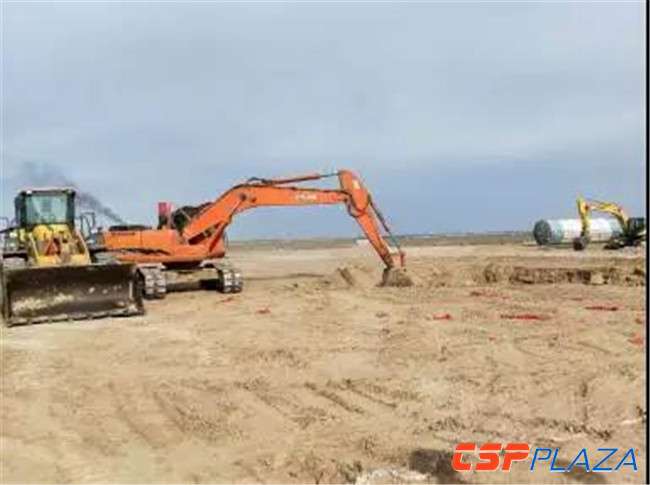

CSPPLAZA光热发电网讯:据玉门鑫能方面消息,2017年8月31日上午,玉门鑫能熔盐塔式50MW光热发电项目常规动力岛正式施工,开始进行地基建设,该岛的施工单位为甘肃第一建设集团有限公司。

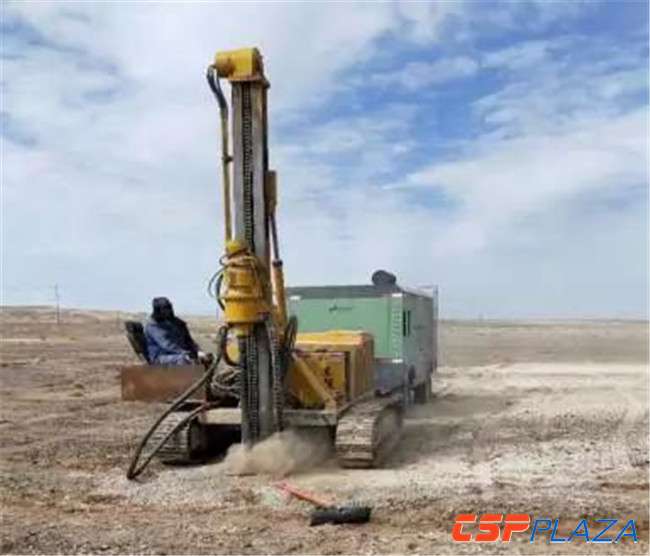

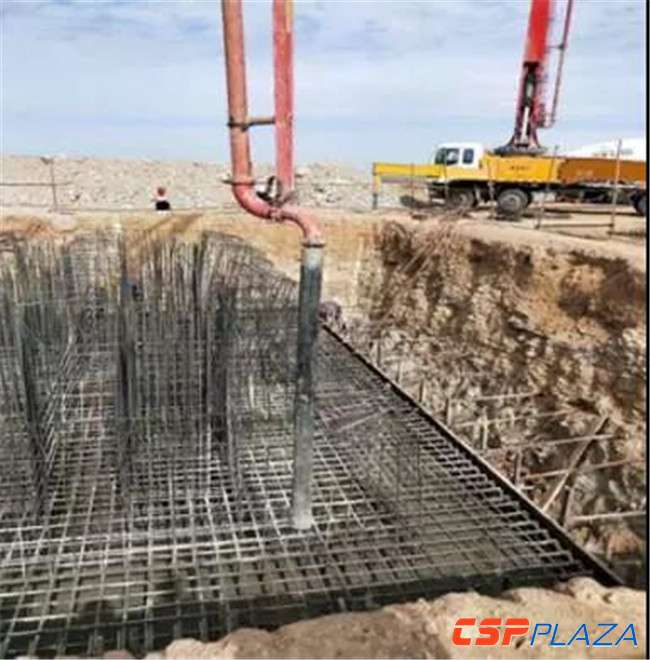

据了解,该项目的地基建设工作分为两部分,于7月20日左右开始进行太阳岛第一个模块的二次反射塔基础施工,预计还有一周时间可以完工。
如按计划如期完成,则首个模块基础花费的时间已逾一个月,对此,技术来源方江苏鑫晨光热技术有限公司方面解释道,其项目采用创新型二次反射塔式熔盐光热发电技术,由15个二次反射塔集热模块组成,每个模块的集热功率达17MW,每个模块都包括铁塔、吸热器以及一冷一热两个小型的熔盐储罐,因此对地基的要求较高。但首个模块地基完成后,后续的操作起来更加熟练,时间会大大缩短。
自3月份深市上市公司苏州天沃科技股份有限公司发布公告宣布将非公开发行不超过1.47亿股,募集资金投资建设玉门鑫能光热第一电力有限公司50MW熔盐塔式光热发电项目之后,该项目推进速度开始加快,5月11日正式取得项目开工许可手续,6月8日正式开工建设,7月上旬场平及临建工作完成,7月18日二次反射塔开挖。
同时该项目各项招标工作也在稳步推进中,天沃科技的控股子公司中机国能电力工程有限公司为该项目的EPC总包方,中国成达工程有限公司成为该项目熔盐储热系统的工程设计方,汽轮机设备由上海电气电站设备有限公司汽轮机厂中标,空冷系统近日也刚刚确定由上海电气斯必克工程技术有限公司中标。储热系统中央冷热熔盐罐EPC总承包正在采购进行中,预计9月6日开标。
据了解,该项目业主为玉门鑫能光热第一电力有限公司,股权结构为:苏州天沃科技(85%)、江苏鑫晨(10%)、上海晶电(5%)。本项目采用二次反射太阳能光热发电技术,占地面积约2.47平方公里,拟建设15个集热模块,设置一套双罐二元熔盐储热系统(储热容量满足汽轮发电机组满负荷9小时的运行需要)。
项目总投资179000万元,建设期限为2年,计划于2018年12月份投产发电。按照建设规划,2017年本项目计划完成总投资的43%;主要完成5个模块光岛主体工程建设、热岛主设备安装,常规岛基建工程,同时完成辅助配套工程的80%。
