玉门鑫能承诺:50MW熔盐塔式光热示范项目将于今年底投运
发布者:杨会军 | 来源:玉门市能源局 | 0评论 | 8199查看 | 2018-03-13 08:45:00
  据玉门市能源局方面消息,近日,玉门鑫能光热第一电力有限公司熔盐塔式50MW光热发电示范项目正式复工建设。项目现场机车轰鸣,定日镜和二次反射塔钢结构的安装工作正在有条不紊进行中……该项目的复工建设,正式吹响了甘肃省玉门市光热发电项目建设的“集结号”。

  玉门鑫能50MW熔盐塔式光热发电项目采用自主研发的二次反射塔式太阳能光热发电系统,采用熔融盐作为吸热、热储能介质,经过熔融盐—水换热系统,产生过热蒸汽,驱动汽轮机发电。

图:定日镜正在安装中

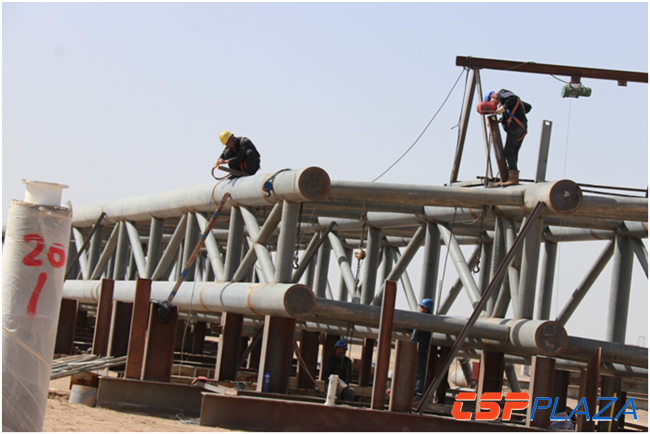

图:二次反射塔钢结构组装中

  该项目是国家首批20个示范项目中2017年正式开工建设的、为数不多的项目之一。项目位于玉门市郑家沙窝光热发电示范区,计划建设总装机容量为50MW熔盐塔式光热电站,包括光岛、储热系统、动力岛、生产基地和运维基地,同时配套建设相关附属设施。

  该项目于2016年9月取得项目备案文件,2017年6月初取得开工许可手续并全面开工建设;并在2017年封冻前完成了办公住宿临舍的搭建,动力岛主厂房基础浇筑,1号模块二次反射塔基础浇筑,定日镜基础交安,二次反射塔钢结构已运至项目现场。

  据了解,为了加快项目推进速度,确保在今年年底时整个机组能够并网发电,在刚刚过去的冬季项目方一直在赶工期,通过采取生炉子、搭保温棚等措施创造必要的施工条件,在气温零下20多度、五级风力的恶劣自然环境下进行了定日镜安装、集热场二次塔网架焊接和二次塔钢立柱加工配置等多项工作。

  2018年2月26日,该项目业主正式向国家能源局承诺,项目计划于2018年底并网发电。3月初各建设单位施工人员陆续从天南海北汇聚到玉门,克服玉门春天乍暖还寒、天气多变,施工建设仍有重重的困难,毅然复工。

  该项目工程部经理史磊坚定地说:“2018年底并网发电的目标已定,目前我们能做的,只有排除万难、开足马力,向这个目标前进。”
