发布者:wwh | 来源:CSPPLAZA光热发电网 | 0评论 | 13306查看 | 2018-05-25 19:46:00
CSPPLAZA光热发电网报道:5月22日,国家能源局下发关于推进太阳能热发电示范项目建设有关事项的通知(简称“通知”)。
通知显示,根据示范项目实际情况,首批示范项目建设期限可放宽至2020年12月31日,同时明确要建立电价退坡机制、建设内容调整机制、项目退出机制这三项工作机制和失信惩戒等制度,确保发挥首批项目的行业示范引领作用。
CSPPLAZA特此汇总了截至目前首批光热示范项目的最新动态,以便读者了解首批示范项目的实际推进情况。
1、首航节能敦煌100MW熔盐塔式光热发电项目
该项目计划于2018年12月31日前建成并投产发电,截至2018年5月,项目进展如下:吸热塔方面:正在安装塔顶吸热器钢结构;镜场方面:定日镜立柱已安装50%以上;定日镜已经安装25%以上;主厂房已全封闭,进行内部设备安装;空冷岛散热器开始安装;储盐罐正在焊接罐壁;厂前区已投入使用。

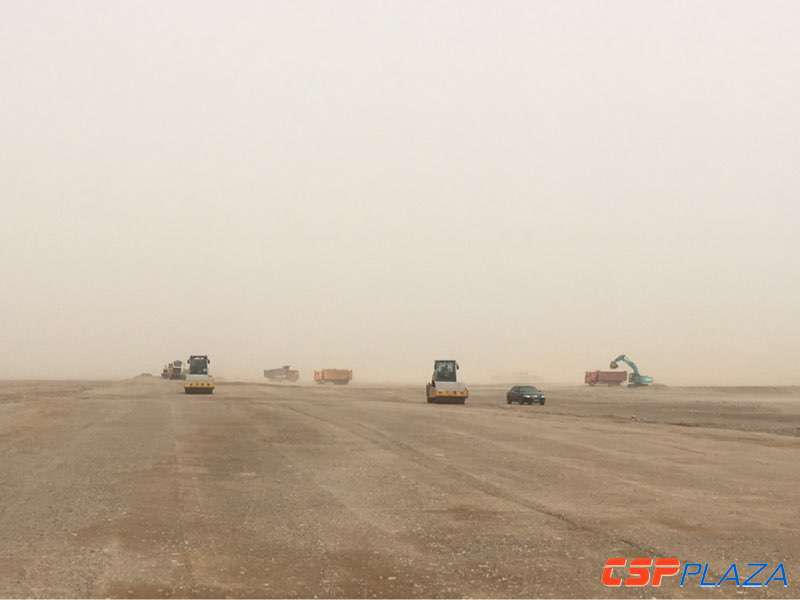

图:首航节能敦煌100MW熔盐塔式光热发电项目建设场景
2、中控德令哈50MW熔盐塔式光热发电项目

该项目计划于2018年12月31日前建成并投产发电,项目于2018年3月7日复工。截至目前,该项目吸热塔混凝土结构部分已到顶,高度达180米;熔盐罐基本完成焊接;汽机房冷岛框架浇筑混凝土完工;镜场已经安装1万面镜子;熔盐换热器钢构框架已经完成焊接;相关设备陆续到场。
图:中控德令哈50MW熔盐塔式光热发电项目建设现场
3、中广核德令哈50MW导热油槽式光热发电项目
该项目承诺于2018年年底前完成全部投产并网。目前,中广核德令哈50MW槽式光热项目工程整体已进入并网发电的冲刺阶段,在刚刚过去的5月20日顺利完成吹管任务,预计于6月底实现商业化运行。
4、玉门鑫能50MW熔盐塔式光热发电项目
该项目争取于2018年年底前投产并网发电。目前,玉门鑫能50MW塔式光热发电示范项目正在稳步推进,一号模块镜场安装和太阳岛工程完工在即。
图:玉门鑫能50MW熔盐塔式光热发电项目建设现场
5、金钒阿克塞50MW熔盐槽式光热发电项目
该项目力争2018年年底实现并网发电,确保2019年6月30日前全部建成且并网发电。截至4月下旬,项目正在建设的集热场桩基基础承台,累计浇筑完成2124个,集热场塔架安装完成1085个;主厂房基础承台施工完毕;熔盐储罐基底铺设完成;组装车间已基本完工。110千伏送出工程线路基坑开挖190基,基础浇筑113基;变电站浇筑构支架基础4基;天然气管线敷设管道总长度13km,焊接管道6km。
6、中电工程哈密50MW熔盐塔式光热发电项目
该项目计划于2019年6月30日前投运并网。截至目前,项目主厂房、吸热塔、化学水、空冷及变电部分都已开工。
7、中电建青海共和50MW熔盐塔式光热发电项目
该项目力争2019年6月30日前并网发电,确保2019年12月30日前建成投产。目前,项目已完成大部分招标工作,并已定标,吸热塔已出地面。
8、乌拉特中旗100MW导热油槽式光热发电项目
该项目计划于2019年12月底前建成并投入运行。目前,该项目已完成场平施工;完成主机设备(汽轮机、发电机)、蒸汽发生系统、空冷系统及常规岛建筑安装等招标工作。
9、玉门龙腾50MW有机硅油槽式光热发电项目
该项目计划于2019年12月底前建成并投入运行。目前,项目前期工作已基本完成,已获得当地政府开工许可批复。项目初步设计已由电力规划设计总院完成初评。主机设备(汽轮机、发电机)已完成招标、定标,目前汽轮机和发电机合同已签订完成,正在按照进度履行合同内容,硅油已采购且部分已到货项目地。蒸汽发生器、油盐换热器已完成招标、评标,待定标,熔盐泵等其它辅机正在招标过程中。
10、中海阳玉门东镇50MW导热油槽式光热发电项目
该项目计划于2019年6月30日前实现并网发电。目前,本项目前期手续已基本办理完毕,2018年4月26日获得项目开工许可,2018年4月28日正式开工建设,项目现场正在进行全场(8个台阶)的场地平整工作,截止当前已完成场地清表处理50%,第一个台阶场地平整完成60%。
11、兰州大成敦煌50MW熔盐菲涅尔式光热发电项目
该项目计划于2019年6月30日前实现并网发电。项目已取得环评、安评、水保、节能评估、建设项目选址意见书、压覆矿、土地预审稳评等前期手续;并取得电力接入系统一次、二次设计报告批复以及土地批复文件。项目主要设备招标采购工作顺利完成,正在进行其他附属设备的招标工作。项目自2017年开始施工,现场场平工作已完成,项目围墙和厂内临时设施建设工作已完成,集热场首期运行回路正在建设调试。其他相关的工作也正在有序推进中。
12、华强兆阳张家口50MW水工质菲涅尔光热发电项目
该项目计划于2019年年底之前建成投产。目前尚未全面开建。
13、中阳察北64MW熔盐槽式光热发电项目
该项目承诺努力在2019年6~10月份之间完成全部工程建设,2019年末完成全部调试工作,按时并网发电。目前尚未全面开建。
14、达华尚义50MW塔式光热发电项目
目前正在优化设计方案,计划上半年开工建设,力争2020年投产发电。
15、三峡金塔100MW熔盐塔式光热发电项目
该项目承诺延期至2020年底前建成投运。目前尚未全面开建。
16、中节能武威100MW导热油槽式光热发电项目
该项目承诺于2018年6月30日前开工建设,于2020年6月30日前实现并网。
17、国华电力玉门100MW熔盐塔式光热发电项目
该项目已主动退出示范。
18、国电投黄河上游水电德令哈135MW光热发电项目
该项目逾期未予承诺。
19、北方联合电力乌拉特旗导热油菲涅尔式50MW光热发电项目
该项目逾期未予承诺。
20、中信张北新能源水工质类菲涅尔式50MW光热发电项目
该项目逾期未予承诺。
