青海中控德令哈50MW光热电站通过德国Fichtner技术评估
发布者:admin | 来源:中控太阳能 | 0评论 | 3838查看 | 2021-01-20 08:07:10

近日,中控太阳能公司承建的青海中控德令哈50MW光热电站通过了德国独立工程咨询公司Fichtner的完整技术评估,Fichtner在评估报告中认为:该电站设计技术达到全球同类电站最先进水平,自主研发的定日镜及控制系统等核心设备质量优异,电站运行性能优良,质量具备比肩国际技术提供商的水平。



图|Fichtner评估报告


评估由Fichtner的技术专家独立开展,在历时数月的评估过程中,Fichtner的技术专家对电站整体设计水平及设备状态、主要设备设计工艺、电站运行情况及数据、关键系统的调试程序及运维策略等进行了详细的调研、审核与确认。评估报告显示,该电站的设计已达到全球同类技术的最先进(state-of-the-art)水平,主要设备运行状态良好,且具有多项设计亮点,包括定日镜及控制系统完全自主开发,性能质量优异;熔盐泵数量最小化设计,在降低成本及自身耗电量的同时仍能保持很高的可靠性与可用率;蒸汽循环系统双列设计,可提高运行的灵活性等方面。


此外,Fichtner的技术专家通过对性能考核期内运行数据的审核及现场考察确认,认为该电站运行表现优良。Fichtner重点评估了电站在进入性能考核期后首个半年度(2019年10月至2020年3月)的性能表现。通过对逐月的DNI总量、理论发电量、实际发电量、上网电量、厂用电量等关键指标进行分析,Fichtner在评估报告中表示,电站在这六个月内的综合发电量达成率达到97.06%,而且呈现了逐月上升的趋势,这体现了电站运营策略的逐步优化过程,并认为未来仍有进一步提升的空间。

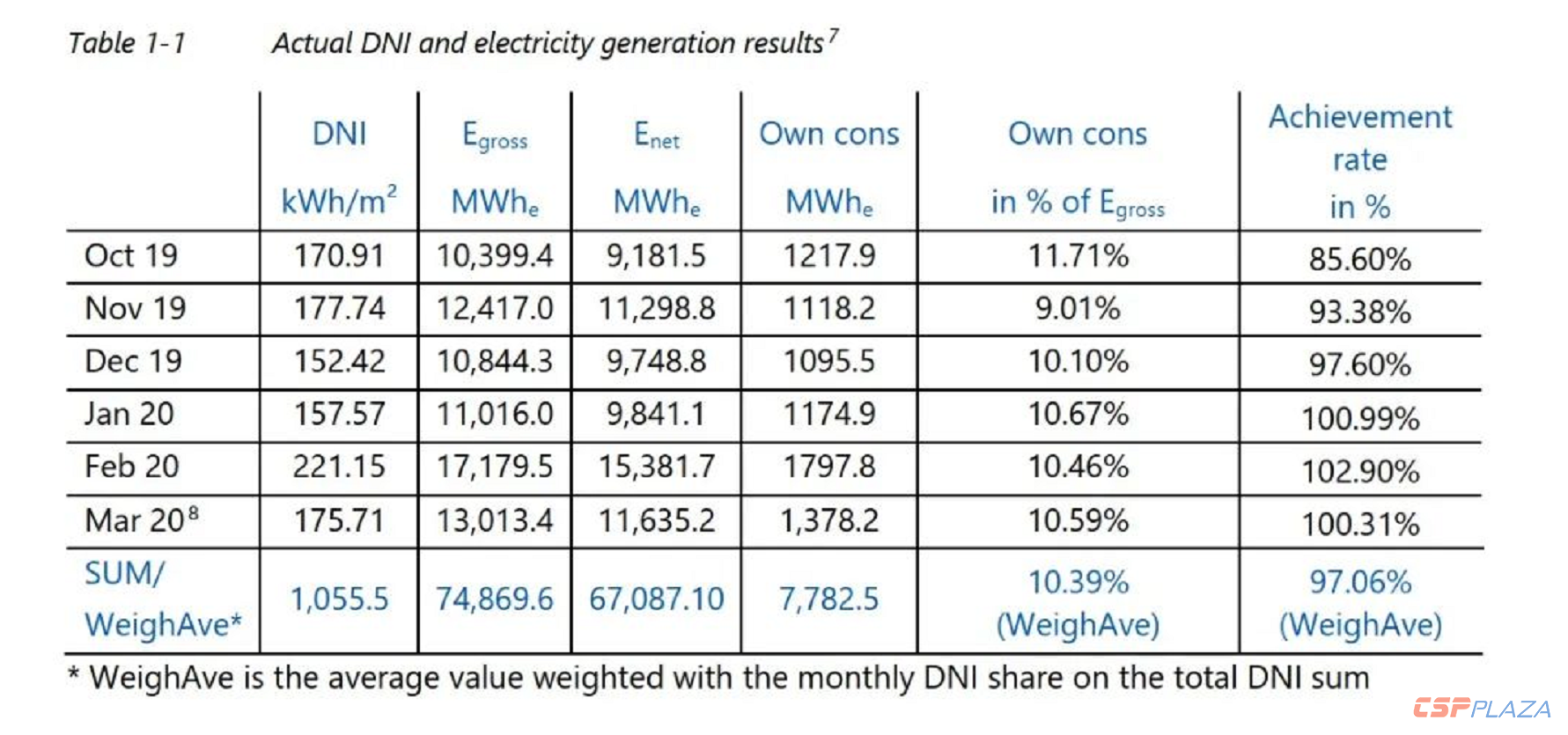

2.png图|电站2019年10月-2020年3月运行数据(节选自Fichtner评估报告)


评估报告的总体结论认为,中控德令哈50MW熔盐塔式光热电站质量先进,具备比肩国际技术提供商的水平,更令人惊叹的是,其采用的新颖设计方法可有效提高电站性能表现及运维水平。


报告原文:From a general technical perspective,Fichtner considers the plant as being of advanced quality.In the comparison to plants of other international technology providers the quality of Delingha 50MW solar tower plant can be rated as similar.The new design approaches are surprising and tend to lead to significant improvements of performance and O&M.

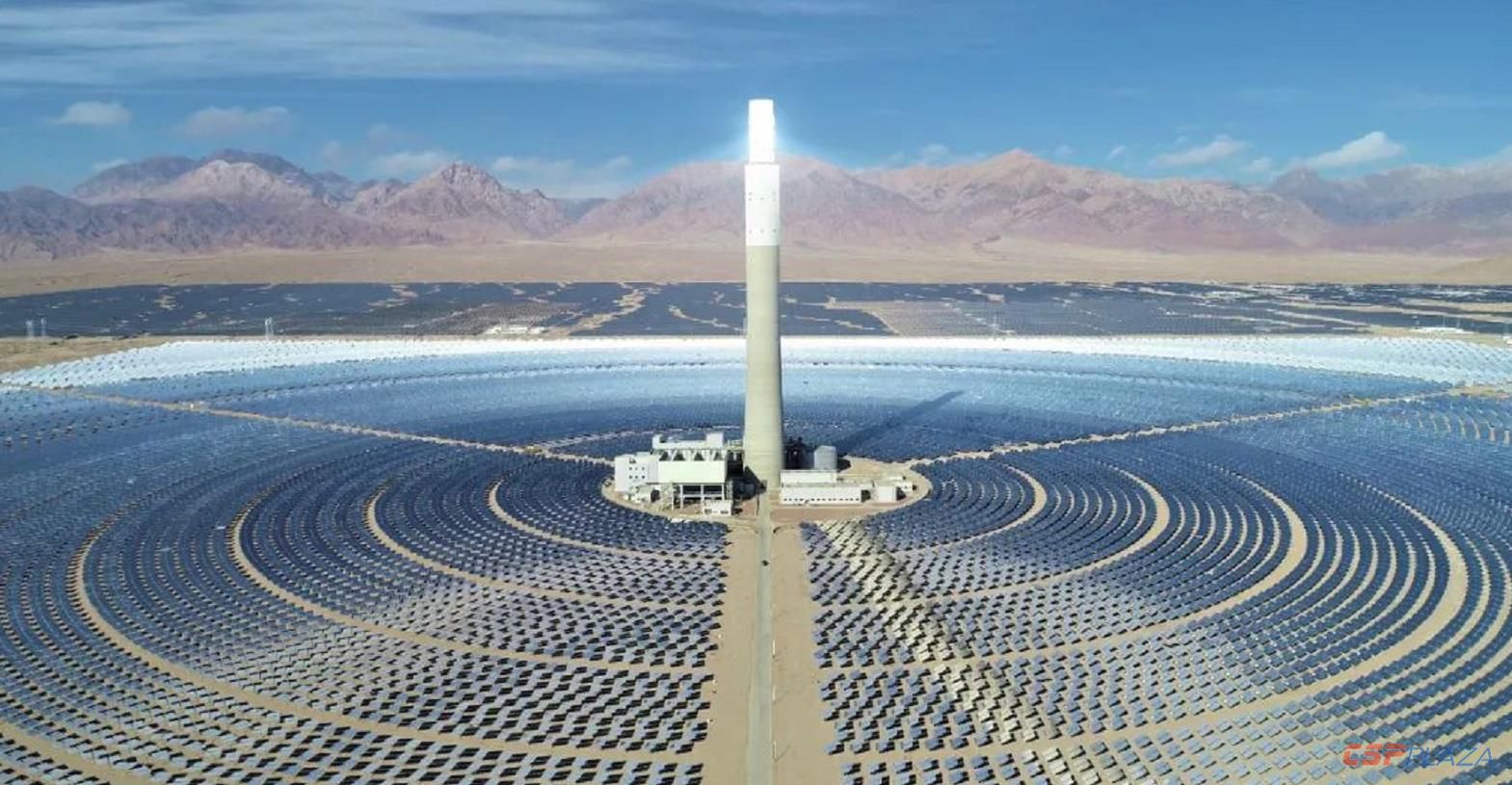

图|青海中控德令哈50MW光热电站


熔盐塔式太阳能热发电技术高度复杂,早期仅为少数欧美企业所掌握。虽然国内已建成青海中控德令哈50MW光热电站等多个示范项目,但由于缺乏国际权威第三方的评估报告,国际投资方及金融机构仍对来自中国的技术、设备、及其在实际项目上的性能表现心存疑虑。此次委托国际权威独立第三方对德令哈50MW光热电站进行完整的技术评估,表明了中控太阳能公司对自身技术水平、设备质量、及电站运行表现的充分信心,其结果也充分证明了中控太阳能公司的熔盐塔式太阳能热发电系统在技术、设备、运行等方面的先进性与成熟度,将极大提升各方对中国自主研发的熔盐塔式太阳能热发电技术的信心,为中国光热发电技术参与全球市场竞争打下坚实的基础。


关于Fichtner:


Fichtner是德国最大的独立工程咨询公司,自上世纪七十年代后期,Fichtner就已积极投身于光热发电技术领域,该公司已成功在35个不同国家和地区参与了130多个光热发电相关项目,涵盖项目的所有执行阶段,主要充当项目业主工程师、技术咨询、融资咨询师等角色。目前,Fichtner正在为10个总容量超过1GW的CSP项目提供工程和咨询服务,包括摩洛哥NOOR Ouarzazate和NOOR Midelt项目、迪拜DEWA4项目等。


关于青海中控德令哈50MW塔式熔盐储能光热电站:


该电站是我国首批光热发电示范项目之一,装机容量50MW,配置7小时熔盐储能系统,设计年发电量1.46亿kWh,每年可节约4.6万吨标准煤,减排二氧化碳气体约12.1万吨。


中控太阳能公司为项目提供了总体设计、聚光集热系统集成供货、熔盐储换热系统工艺包、全厂调试服务、建设全过程管理、以及运行指导与运行优化服务。


电站于2017年3月开工建设,2018年12月30日成功并网发电,2019年4月17日实现满负荷运行。第一个完整年度(2019年7月26日至2020年7月25日)电站累计发电量12181.8万kWh,上网电量为11003.3万kWh,发电量达成率达88.6%(包含所有影响因素),若排除此期间电网限电的影响,电站发电量达成率达94.35%。
