来源:CSPPLAZA光热发电网 | 0评论 | 9861查看 | 2016-07-21 17:15:00
CSPPLAZA光热发电网讯:中广核德令哈50MW槽式光热电站的建设工作正在稳步推进,据最新消息,该项目常规岛的主体结构已经基本完成,储热岛的基础施工正在进行,但太阳岛的施工尚未正式开始。
常规岛的EPC中标方西北电力设计院在2015年的8月份陆续安排进场施工,常规岛项目部由西北电力建设工程有限公司组建,分别由西北电力建设第四工程有限公司和西北电力建设第三工程有限公司承担常规岛的土建和安装任务。至今项目部已在场施工近一年,常规岛方面后续的主要工作为安装汽轮机等各种设备。
储热岛方面,中标方山东三维石化工程股份有限公司在今年的3月1日与中广核方面签署了储热岛的EPC合同,此后在3月份很快便进场施工,至今已完成了一部分的储热岛的基础建设工作。

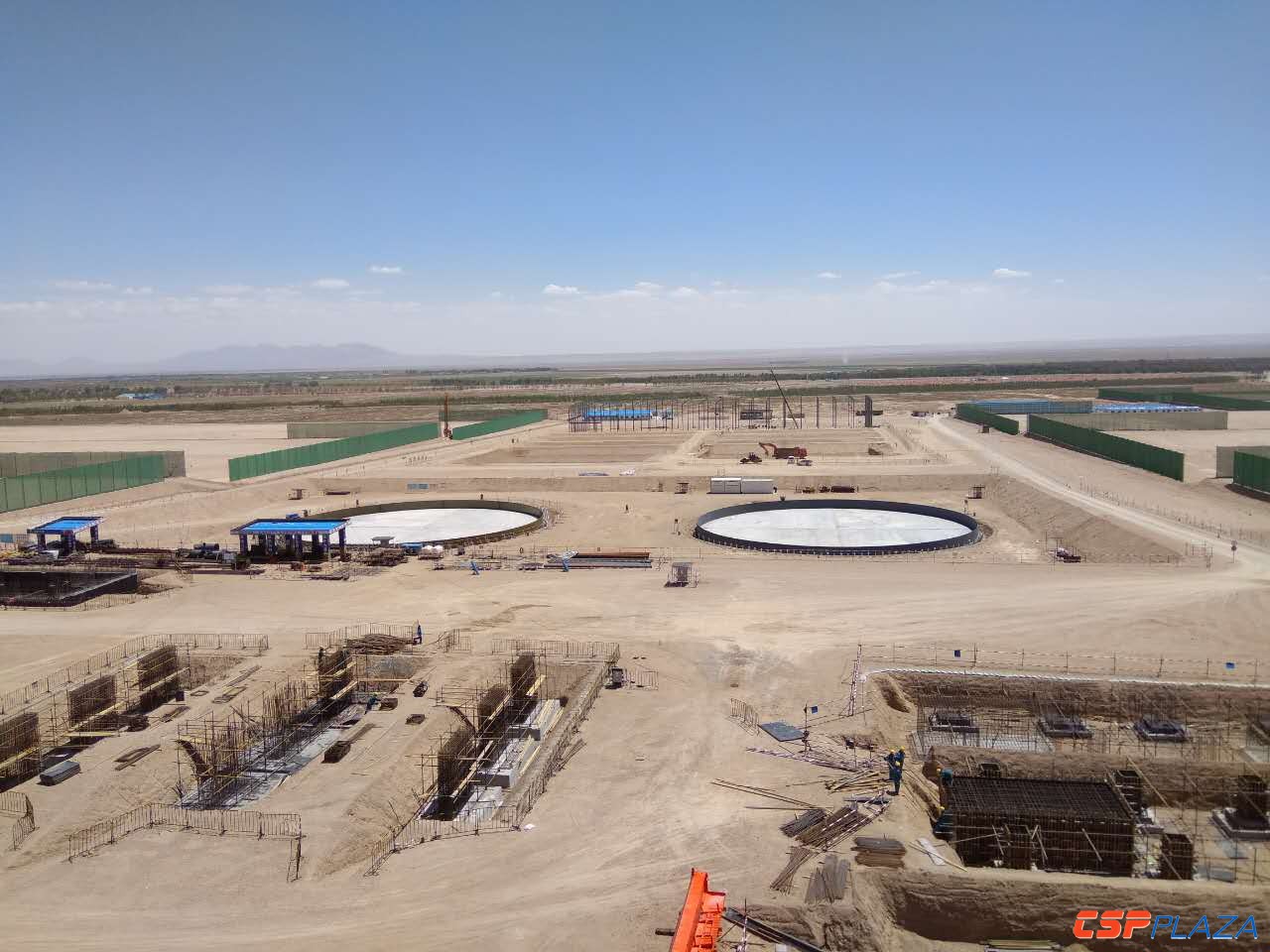

图:储热岛基础在建
太阳岛方面,北京首航艾启威节能技术股份有限公司与山东电力建设第二工程公司组成的联合体在今年的4月6日确定中标太阳岛EPC,但因各方面原因,至今双方尚未签订EPC合同,太阳岛的施工也未正式展开。但据了解,该EPC合同有望在下周即完成签署,随后太阳岛的建设工作将可全面展开。
当前,光热示范项目电价仍未能落地,但该项目作为我国首个大规模商业化光热发电项目仍在稳步推进,因EPC的合同约定工期较为紧张,各EPC方在签订合同后均迅速展开工作,以期实现在2017年年底前建成并投运该项目的目标。
