CSPPLAZA光热发电网讯:8月25日上午,德令哈机场,与此前数次来到这个“金色的世界”走出舱门就被强烈的阳光刺的睁不开双眼不同的是,当时的德令哈上空阴云笼罩,让人一时难以将眼前的德令哈与印象中的“太阳城”联系在一起。
当天上午就下起了淅淅沥沥的小雨,第一次在这个干燥少雨的地方遇到下雨,颇感意外。经了解后获悉,近一周内,德令哈地区降雨频繁,伴有多次强暴雨天气,当日的小雨已不足为奇。
德令哈因气候历来干旱缺水,城市排水防涝设施建设落后,雨量稍大就能造成城市内涝。据当地媒体报道,22日8时许,德令哈迎强降雨,柏树山的洪水从山上冲下来,冲断拦洪坝,10时,德令哈市巴音河大桥、昆仑路、滨河西路等路段已是一片汪洋,水已漫过车轮。家住德令哈市白水河村的市民李广文说:“我是德令哈本地的,以前从没见过这么大的水。”
此次数年不遇的强降雨对德令哈的几大光热发电项目是否会造成影响?CSPPLAZA记者在8月26日上午驱车赶往位于德令哈西出口的太阳能产业园了解情况。德令哈太阳能产业园目前有三大光热发电项目已建成或在建,包括在建的中广核德令哈50MW槽式电站、青海博昱德令哈50MW槽式电站、已投运的中控德令哈10MW塔式熔盐电站。

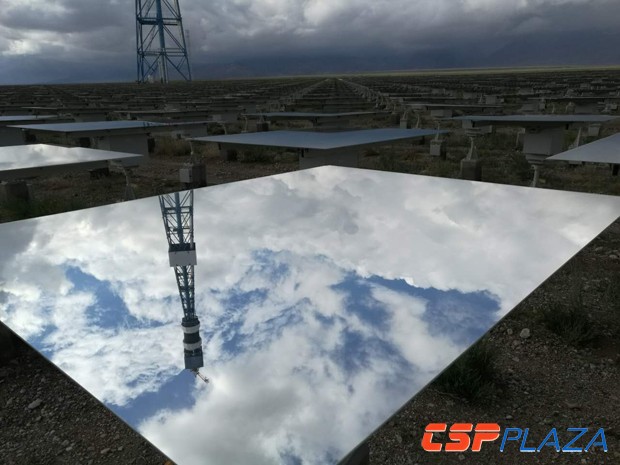

图:中控项目场地积水很少 但阴云密布导致项目无法正常运行
其中中控项目因早已建成,整个中控项目园区的防洪等基础设施齐备,整个厂区并未受到此次强降雨天气的影响,但是,天气条件不好对电站的正常运行造成了一定的影响,使其在多个时间段内无法正常运行。

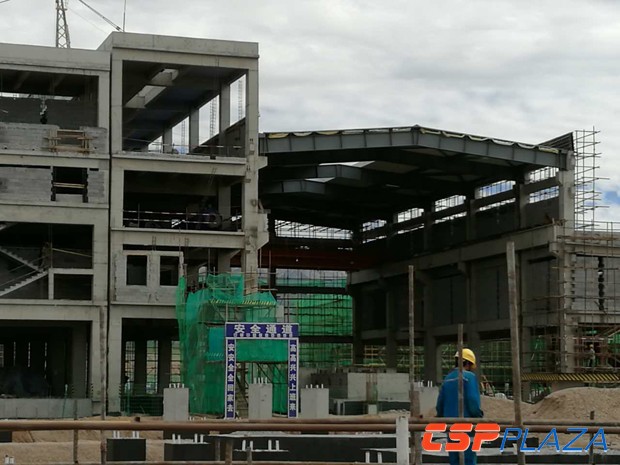

图:中广核项目常规岛主机厂房
在正在建设的中广核德令哈50MW槽式电站项目地,记者看到常规岛和传储热岛的施工正在紧张进行中,场地内未见有大量积水,并未受到降雨天气的多少影响。工作人员告诉记者,因常规岛和传储热岛已经开建,已经有了一定的洪水应对策略,包括设置有截洪沟等更为健全的设施,有效抵挡了此次降雨对在建设施的影响。但太阳岛方面却受到了一定的影响,中广核项目的太阳岛从北到南共计设置了六阶平台,因太阳岛EPC中标方首航节能和山东电建二公司联合体仍未正式进场开建,平台与平台之间的防护坡尚未加固,仍保持着场平后的地貌,导致洪水从项目地地势较高的北部涌入,对部分防护坡造成了一定损害,后续需要进行一定的平台修整工作。

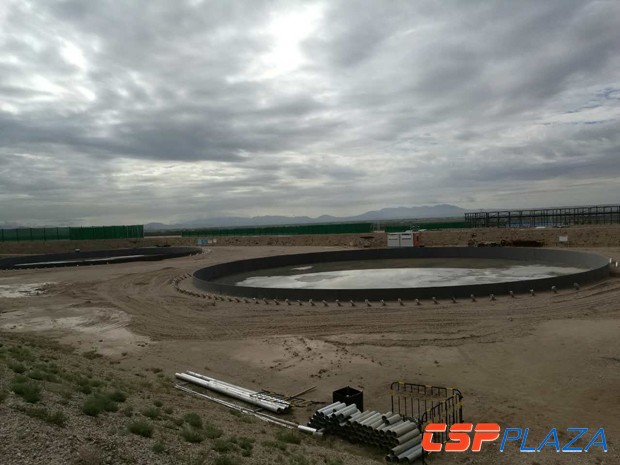

图:中广核项目储热罐基础
据记者实地了解,中广核德令哈项目常规岛和储热岛的施工目前进展顺利,常规岛项目部由西北电力建设工程有限公司组建,分别由西北电力建设第四工程有限公司和西北电力建设第三工程有限公司承担常规岛的土建和安装任务。储热岛中标方山东三维石化工程股份有限公司于今年3月份安排进场施工,其分包施工方为中核华誉工程有限责任公司。当前,常规岛的整体现场施工团队人员近150人,传储热岛的施工人员大约在50人以上。常规岛的冷却系统厂房、主机厂房等主体结构已基本完成,传储热系统的储热罐体基础等相关附属设施厂房或基础已经完成了部分施工。

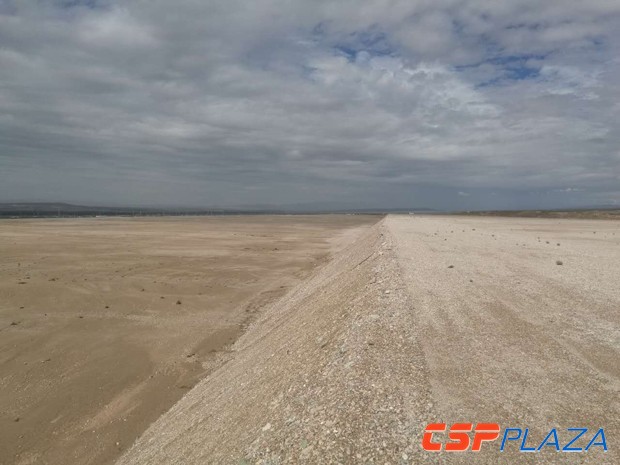

图:青海博昱50MW项目场址
此前已完成场平的青海博昱德令哈50MW槽式电站共设置了九阶台阶,场平完成后目前尚未大规模开展安装和建设工作,同样由于防护坡尚未加固,导致洪水侵入对其造成了一定损害,后续也需要进行场平修整。该项目与中广核项目的地势均为北高南低,两个项目地的北边即为柏树山等山区,降雨量过大将导致山洪倾泻而下,容易冲垮场地较脆弱的区域。
因暴雨等不可抗力因素影响光热发电项目开发的案例此前也有记载,较为惨重的两起案例是2012年7月底,在美国加州Riverside地区建设的250MW的Genesis Solar槽式光热发电项目遭受了一场暴雨和飓风的袭击,对该项目造成了重大损失,至少35套槽式集热系统损坏。相关方面称之为百年不遇的暴雨,灾难对项目造成大约300万美元的经济损失。另外,在2014年11月3日,南非Upington在建的50MW塔式光热电站Khi Solar One项目也遭受了一场十分猛烈的暴风雨的袭击,对项目地的相关建筑物及建设设施造成了巨大破坏,并造成两名工人死亡,七名工人受伤。
由此可见,对暴雨、飓风等不可抗力自然灾害的影响,需引起项目方的高度重视,除了设置必备的防灾设施和策略外,也有必要通过投保等方式最大程度上减小灾害损失。中广核德令哈项目据称此前投有保险,因此次暴雨对场地造成的毁坏或可获得保险公司理赔。电站保险也并非新生事物,其在光伏电站开发的应用目前已有较多案例。
