抽汽蓄能+高温熔盐储能技术路线!龙山电厂600MW火电机组灵活性改造项目主厂房基础出零米
发布者:Catherine | 来源:国家能源集团河北公司之声 | 0评论 | 1018查看 | 2024-06-27 09:28:51

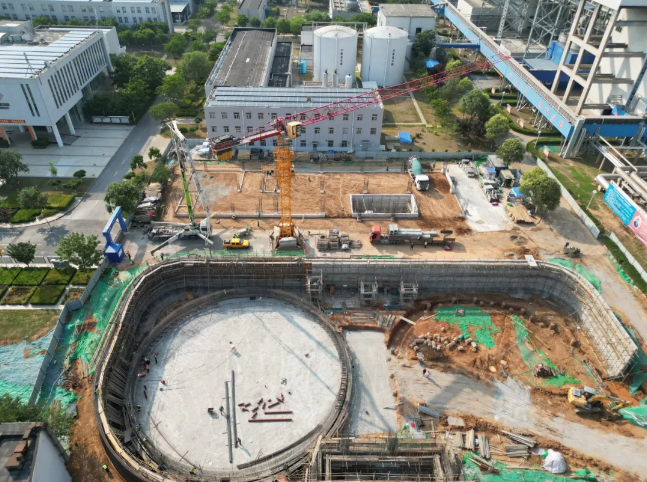

据国家能源集团河北公司之声消息,6月17日,龙山电厂完成抽汽蓄能项目主厂房基础回填出零米工作,标志着项目正式进入基础以上结构施工阶段,为雨季施工安全和项目按期投产提供了坚实保障。




该厂抽汽蓄能项目是国务院国资委原创技术策源地依托项目,是国内首个采用多源抽汽-配汽调控技术,既能调峰又可顶峰的大规模抽汽熔盐蓄能项目,总投资3.2亿元,占地面积约7900平方米。项目投运后,机组调峰能力在现有基础上将增加100兆瓦,时长达4小时,顶峰能力增加30-60兆瓦,放热时长不低于6小时。




自项目开工以来,该厂始终坚持高标准高水平施工,安全、进度和质量三管齐下,建立健全安全管理制度和安全奖惩机制,每周对现场进行全覆盖联合安全大检查,对“两穿一戴”、危险行为、违章操作等多种行为进行实时告警,提高安全管理水平;会同监理单位、各施工单位完善施工方案和实施计划,科学安排施工面,优化施工工序,滚动分解各标段建设进度,建立跟踪机制,实时梳理进度情况,以日保周、以周保月、以月保季,以主线工期为纲,适时调整节点工期进度安排;安排专人紧盯钢筋绑扎、模板安装、大体积混凝土浇筑等重要工序施工,以及土方开挖、垫层浇筑、承台浇筑、土方回填等作业;加强质量管控,紧盯质量管理、保证和监督,编制专项清单,加强过程验收,实行项目部管理人员、监理单位、施工单位共同确认制度,组织施工单位、监理单位进行多轮次盘点,确保地埋管道、电缆等地下设备设施无一遗漏。此次抽汽蓄能项目基础施工工期共计42天,比计划提前7天完成,累计回填约6000立方米土,为项目年内顺利竣工投产打下了坚实的基础。
