  CSPPLAZA光热发电网讯:中国国际光热电站大会暨CSPPLAZA年会2015于6月25~26日在京盛大召开,中广核太阳能开发有限公司总工程师邱河梅出席本届大会并发表演讲。邱河梅在演讲中介绍了中广核太阳能德令哈50WM槽式光热电站的开发进展,并在此基础上提出了三点指导意见。

下面刊出的是邱河梅演讲的主要内容(注:本文根据速记和录音资料整理,文章内容未经演讲者本人审阅):

  非常荣幸在这里跟大家报告中广核德令哈项目的最新进展情况,本来想占用点时间给大家看一个短片,今天时间也比较紧张了就稍微简单一些了,就略过了。

  报告是四大块内容,第一是公司简介,第二中广核光热业务的规划,第三是德令哈项目最新进展,最后是一些小的建议跟大家一起来分享。大家可能很熟悉也很关注我们中广核太阳能公司,我把最新的数据报告一下,到上个月月底,我们累计在建的装机超过了100万千瓦,总资产接近一百亿,负债率小于60%,员工接近500人。公司的主营业务是在电站和其他新能源投资建设运营维护和集成技术的研究方面,包括光伏、光热和微网和生物质能。我们的愿景是除了成为电力供应商还想成为一个服务商。


  光热业务规划上,我们的思路是分三个阶段,第一个阶段会做一些专题技术研究,比如说开展专项研究;第二是我们向国家申请国家级的研发中心;第三会建设商业的示范项目,后面会进行复制或者是进行二次创新。

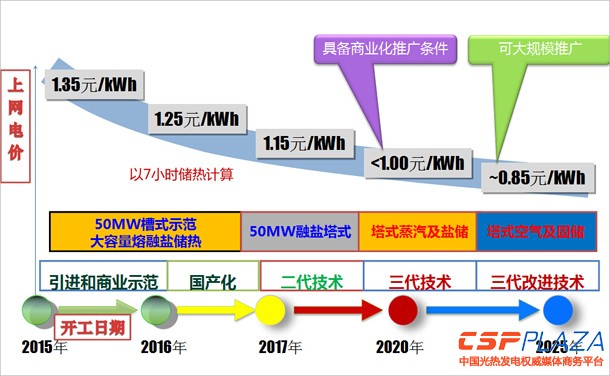

  这是目标和路径图,我们坚信这是光热应该说没有定型,未来的潜力很大,说的技术都是大层面的,实际上里面还有很多创新的可以挖掘的内容,比如说本身是槽式或者是塔式,实际上还有很多变体。预计通过两个五年计划,最多应该可以降低到一块钱以下的上网电价甚至更低,甚至可以到8毛5的水平。

  我们在青海规划和建设了实验基地,主要会把技术包括一些新的产品在这里做实际的验证和实验。在大型项目规划中,目前规划了两个,第一是大家都知道的德令哈50兆瓦的槽式项目,目前在执行过程中;再有一个我们计划2017年年底投资塔式电站,初步技术路线选择了塔式熔盐,有可能放大到百兆瓦,我们也想跟国内外产业伙伴一起来联合推进。

  昨天会上很多专家也提到,其实光热的产业链是很长的,而且光热本身的技术是比较复杂,不单单在设计环节,在建造、设备的制造、调试、运维有很多能耗,这里面需要协调的创新体,我们预计今年第三季度会发起产业联盟,也会邀请业界优势单位和潜在战略合作伙伴一道来把光热产业联盟搭建起来,争取能够协同创新,通过中国制造把光热的成本能够大幅度的降低,为光热未来的产业化做出贡献

  这里面我用一些现场的实景给大家报告一下,青海是按照独立能够稳定发电的电站来做的,在2013年实现首次发电,2014年实现了并网联合发电,今年要实现最终的验收,做商业化项目之前是打了一次实践,这次实践有很深的切身体会,我们把所有的这些经验都反馈到大项目的执行中,建设了槽式集热器、菲涅尔式集热器,还有储热,还有400吨的盐,蒸汽发声和发电系统,储能还有固体储能,蒸汽发声还建了特殊的过热系统,探讨一些适应中国或者是适合我们电价的新技术。

  德令哈50兆瓦槽式项目,这里面我强调两点,第一点是集热器是190条回路,储热的时间已经延长到了九个小时。这是我们初步设计完成的相当于是鸟瞰图,场地是比较特殊的,南北的坡度比较大,大概3.5%左右,总共分了七到八个台阶,每个台阶高差有三米多到四米,很可怕,八个台阶下来很可怕,而且南北采用的集热器本身是带坡度布置的,这些在全球来说有些是属于新的应用。

  最新完成设计的蒸汽发热系统,目前采用的是双列并联的。储热系统也是采用了双罐熔盐储热,我们考虑了中国的特殊情况,包括在冬季的启动和特殊气象条件下的其他的防冻和防淋。

  我们提了一个项目目标,提出要建成标杆工程,国家优质工程。这里面有几个指标,质量事故零目标、技术精益指标达到国际先进水平,今天初步设计完成以后年均发电小时数应该是15%的水平,厂用电不超过10%,工期是27个月,实际的工期应该不到20个月。

  预计成果,这个项目最重要的是培育系统集成能力,培养专业化的队伍和合作伙伴,装备和技术能够对国内产业链建立起到一定的培育作用,建立整个的标准化体系。

  基于上述的考量,加上这个项目有亚行的贷款,还有项目未来的商业模式的设想,提出了一个执行方案,跟国外不同的是,没有EPC的总包方,是由广核自己来承担这个职责,也承担了这块的工作,这也是跟国外最大的差别。大的分三个岛,把太阳岛分了一个包,传热和储热打成一个包,最后把常规岛打成一个包,这样便于接口管理,今天亮源也提出了合同的接口管理工作量非常大,即使是这样整个项目采购下来合同包也超过60个,是非常之大的。

  除了分岛EPC以外,基础设计是国际招标,请国外有经验的设计院来做。再有,把一些重要的大宗的设备和材料,主设备和大宗材料自己采购,到今天为止除了油跟盐以外,已经全部完成了招标跟定标。太阳岛正在招标,预期在8月中旬前会定标,在跟业主团队紧密配合,将来有可能会成立IBMT的管理团队,有国外的OE,目前是聘请西班牙Aries公司,按国内要求还会聘请国内的监理,再请总体负责整个接口的管理和审核,还要求全场调试运维的文件的准备和培训也总体跟OE跟我们一起来总成。确保项目在有顶层设计的基础上再分解来执行。

  项目的进展,前期不再赘述了,项目融资已经关闭了,到今年2月份全部关闭,投资决策也在去年1月份通过集团决策,到今天为止采购定标是30%到40%,再采购是70%到80%之间,基础设计已经全部完成了,现场的挡风墙已经全部完成,预计全部的采购工作7月份全部发完;站外有可能到明年3月份全部会采购完成,这是进展情况。

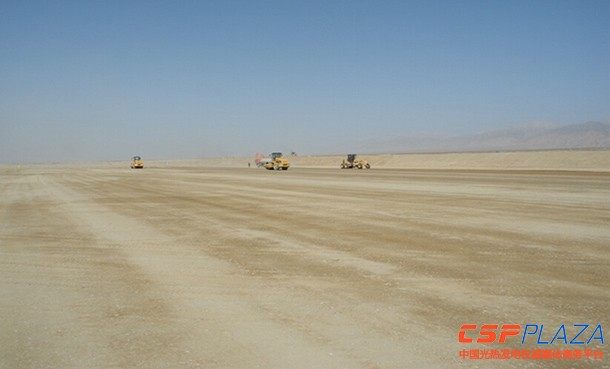

  如图,现场各阶段形象的进度,去年7月1日现场做的场平工程的开工,场平分两个标段,整个场地四千多亩,是非常之大。


  如图,去年的9月份挡风墙基础的施工,比较矮的围栏,业主的临建,场平工程施工情况,挡风墙的基础,这个是去年12月份完成的。这是今年1月份开展的吊装工作,挡风墙在没有挂织物前的,这是今年3月份已经部分完工的挡风墙。应该是到今天为止现场工作已经全部结束了。

  最后的话我们有一些小的建议就是有三点跟大家探讨一下:

  第一、昨天已经很多老师和专家提到了,建议国家要尽快启动光热产业,能够按示范、规模化和商业化几个阶段制定相应的发展政策。十三五期间能够规划千万千瓦的示范电站,主要建议在光资源和送出条件比较好的地区来规划 ,同时也建议选择有实力的企业牵头实施。因为我们觉得光热是属于资源密集、技术密集的产业,在示范阶段我觉得还是一定要有充足的资源保障,以及各种准备,这个非常之重要。

  第二、大型商业化光热电站投资很大,五万千瓦的投资,如果没有储能一般接近十个亿,如果有储能现在的项目是接近20个亿,其中扣除20到30%的资本金其他的只能通过贷款,现在由于没有明确的电价说法,所以项目融资也是遇到了困难,资本金能支持多长时间呢,最多支持开工后工期的三分之一,基本上就是资金断裂,如果商业贷款没有解决的话。但是我们预期年底有可能会出台电价政策。

  第三、中广核不单单是做示范项目,我们把它作为一个产业,要开发一个市场包括百姓可以接受的技术的光热产业,所以我们后续还会开展大型的塔式、槽式
