CSPPLAZA光热发电网报道:中国国际光热电站大会暨CSPPLAZA年会2015于6月25~26日在京盛大召开,山东电力建设第三工程公司(SepcoIII)副总经理兼总工程师张焕祥出席本届大会并发表演讲。张焕祥在演讲中主要介绍了SepcoIII的基本情况,并介绍了其参建的摩洛哥瓦尔扎扎特Noor光热发电项目的最新情况。
下面刊出的是张焕祥演讲的主要内容:(注:本文根据速记和录音资料整理,文章内容未经演讲者本人审阅,可能存在误差,请予理解。)
张焕祥:大家上午好!非常感谢CSPPLAZA邀请我们公司参加本次年会,非常荣幸有机会在会上跟同行们进行交流和学习,今天我汇报的题目是我们参与的一个摩洛哥光热发电项目的建设情况,项目还处于前期开发阶段,所以信息不是很多,希望大家见谅。汇报的资料主要包括三个部分:第一个部分是我们公司情况介绍,第二部分是我们新签合同的总体情况介绍,第三部分是项目的总体进展。
图:张焕祥发表演讲
首先我先汇报一下我们公司的整体情况。山东电力建设三公司成立于1985年,是一家拥有从电站项目可研到选址、勘探、设计、施工、调试、运营、服务完整产业链和资源整合能力的工程公司。公司先后承接了12兆瓦到1000兆瓦电站项目和基础设施建设业务,业务范围包括火电、核电、燃气、光伏、水电、风电等等,主要还是在火电项目。公司技术研究和项目执行能力处于行业领先水平。
公司秉承打造中国电站第一品牌、领跑国家电站EPC的企业愿景,大力拓展海外市场,2002年争取了第一个海外EPC项目,已经进入尼日利亚、印度、约旦、沙特、阿曼、埃及、摩洛哥、巴基斯坦、孟加拉等14个国家和地区,以EPC项目承揽了25个海外电力工程项目,其中14个已经投产,这25个海外电力项目主要是火电机组和燃气轮机机组。
截止目前,我公司累计装机容量超过了3820万千瓦,是中国年平均装机容量最多的工程公司。
在业绩方面,我公司主营业务从2000年产值8亿上升到2014的139亿,年平均增长速度超过了30%,公司连续八年入选了美国ENR机构,其中2014年排名为58位。2014年公司凭借强大的执行能力和高端的产品质量获得了八个鲁班奖,其中阿曼项目是中国第一个获得鲁班奖的项目。此外这一年我们参与的另外两个项目还获得了国际金奖。(关于SepcoIII的介绍省略大部分)
下面主要介绍一下我们目前正在参与的摩洛哥光热项目的情况。
摩洛哥瓦尔扎扎特Noor光热项目,位于摩洛哥南部的一个旅游城市,该城市座落于摩洛哥西南部,处于撒哈拉大沙漠的边缘。这个项目分为三期,一期由西班牙Sener公司、沙特ACWA Power公司和另外一些西班牙公司组成的联合体投资开发。2012年9月开工,一期采用了槽式光热发电技术,装机容量为16万KW,预计今年年底投产。二期和三期项目,开发模式为BOT模式,摩洛哥太阳能管理局与项目方(供电方)和投资方签订了25年的购电协议,两期项目的投资约20亿美元。二期项目业主是由ACWA和摩洛哥太阳能管理局还有西班牙Sener公司这三家组成的项目管理公司;三期项目业主是由沙特水电公司和摩洛哥太阳能管理局组成,二期和三期的业主是不一样的。二期和三期的EPC承包商是中国电建集团,也是我们公司的母公司。山东电建三公司和西班牙Sener公司组成的联合体,中国电建集团和我们山东电建三公司作为联合体的领导方,主要负责全场土堰施工、常规岛供货、储热系统以及外围系统的设备供货和安装。
项目二期采用了槽式技术,占地面积680公顷;三期是采用塔式技术,占地面积750公顷,设计寿命25年,项目建设模式是BOOT模式。
二期项目总共安装425个回路,发电容量是20万千瓦,工期29月,两组熔盐储热罐,储热容量为1562.5MWth/组, 能够提供汽轮发电机组85%满负荷运转7.3小时所需的热量。汽轮发电机组毛出力为20万千瓦,蒸汽发生器有两列,油和水汽的交换,每列50%的容量,过热器出口压力是105Pa,冷却器采用空冷技术,导热油进口温度为298℃,出口温度为393℃。
动力岛包括双缸再热汽轮发电机,毛出力为20万千瓦,其中高压是105,温度380℃,再热气压力为22Bara,温度为380℃,可增加部分负荷运行,空冷式冷凝器模块共42个。
三期塔式技术,定日镜共7400面,每面178㎡,主塔高248米,发电容量是15万千瓦,工期为30个月,储热系统采用一组熔盐罐进行储热,储热容量为2770MWt,可提供汽轮机组满负荷运行7个小时所需要的热量,动力岛汽轮发电机容量15万,蒸汽发生系统由熔盐水换热器组成,过热器的出口压力为148Pa,冷却器采用空冷技术,导热介质为熔盐,进口温度为300℃,出口温度为565℃。
下面简单介绍一下项目进展情况,二期、三期合同于2015年5月8日签订,三期合同于5月8日生效,目前项目二期、三期工程现场EPC联合体项目部已经成立,并于2015年3月31日进驻现场。目前,项目现场中方人员已达24人。整个项目目前处于初步设计的阶段,同时也在进行一些设备招标,近期就要确定汽轮发电机等设备。现场方面目前处于勘探阶段,其中二期已经完成了50%的勘探,三期完成了80%的勘探,从图片中我们可以看到整个现场位于沙漠的边缘。

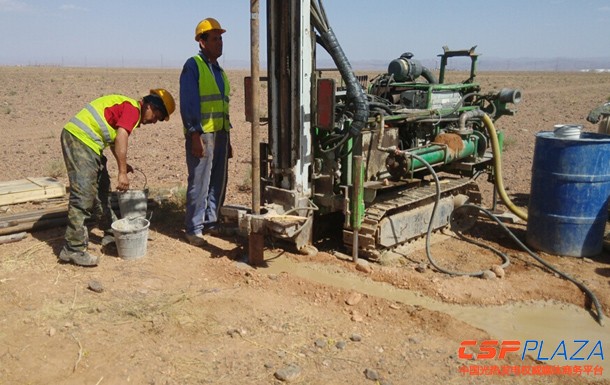

图:项目地质勘测工作正在进行
目前,项目二期、三期工程设计工作正在进行初步设计阶段。概念设计已接近尾声,预计7月初完成;初步设计目前已经开始进行。主要设备的招投标工作正在进行。汽轮机发电机的技术标澄清及分析已基本完成,预计本月底将完成定标工作。空冷岛系统的技术澄清正在进行,预计7月初初步确定供货商。现场施工工作已经开始。二期的勘测工作已经完成50%,三期的勘测工作已完成80%,生活区围墙基础已经开始施工。另外,生活区临建施工和板房已确定分包商。
各位来宾,各位专家,以上是我们公司的基本情况介绍和摩洛哥光热电站建设情况的介绍,我们公司作为光热发电行业的一支新军,希望继续扩展这个领域的业务,也想借本次大会这个机会向各位专家学习,建立联系,加强合作,共同发展,最后预祝本次大会取得圆满成功,谢谢大家!
